中國水電八局老撾南塔河水電站2#機轉子吊裝完成

2017-10-30 13:55:01 水電八局   點擊量: 評論 (0)

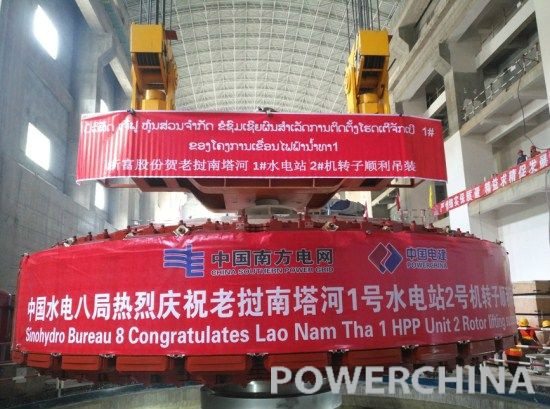

當?shù)貢r間10月25日上午9點38分,老撾南塔河1 水電站2 機轉子開始起吊,于上午10點48分吊裝完成,吹響了2 機組全面總裝階段的號角。老撾南塔河1 水電站工程位于老撾北部的博膠省湄公河左岸支流南塔河上,距與湄公河
當?shù)貢r間10月25日上午9點38分,老撾南塔河1#水電站2#機轉子開始起吊,于上午10點48分吊裝完成,吹響了2#機組全面總裝階段的號角。

老撾南塔河1#水電站工程位于老撾北部的博膠省湄公河左岸支流南塔河上,距與湄公河匯合處約62千米,是一座以發電為主的水電樞紐電站裝機3臺,單機容量56兆瓦。機組磁軛高度1395毫米,磁極外徑6932毫米,磁極數量為32極,轉子磁極為單鴿尾結構,利用磁極鍵固定在磁軛內,轉子總質量為220噸。

為了保證轉子吊裝順利進行,項目部根據以往經驗,進行了充分準備,將各項工作細致化,標準化。轉子吊裝前項目部技術部門專門召開了轉子吊裝安全技術交底會,對參與安裝、起重、安全等相關人員作了全面的技術交底。并與南方電網國際公司業主、二灘國際監理代表、浙富制造廠家一起對轉子吊裝前的準備工作進行聯合檢查。確保了整個吊裝工作井然有序。


原標題:老撾南塔河水電站2#機轉子吊裝完成
